很多人都問為啥我并網了還沒領到補貼?補貼到底多久發一次?今天就跟跟大家介紹一下關于補貼發放的流程。
看完這個,大家就能明白為什么補貼發布會(huì )有些遲緩。
本文詳細介紹了可再生能源項目(含光伏)補助目錄的申報、資金撥付、資金清算、企業如何填報申請等內容,分為兩部分:
第一部分:可再生能源電價附加補貼資金管理流程
第二部分:發電企業填報流程
可再生能源電價附加補貼資金管理流程

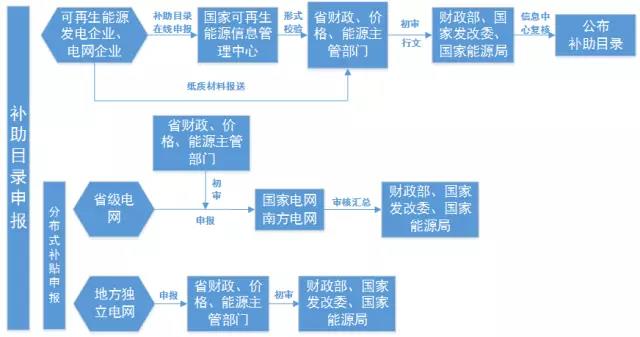

圖1:補助目錄申報流程圖

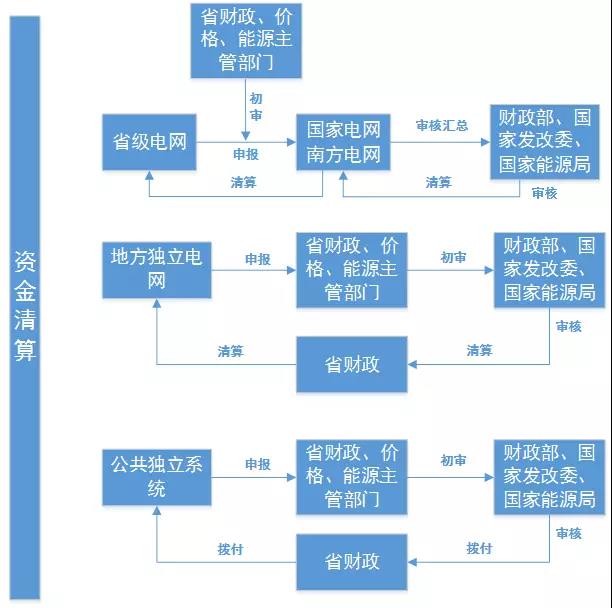

圖2:資金撥付流程圖

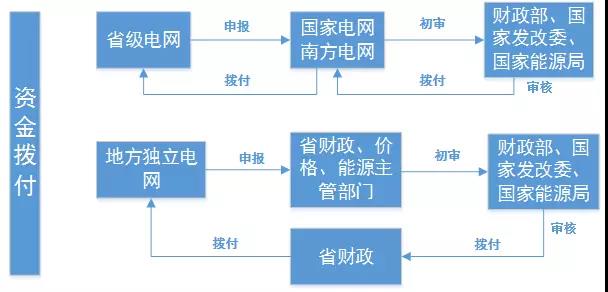

圖3:資金清算流程圖
發電企業填報流程

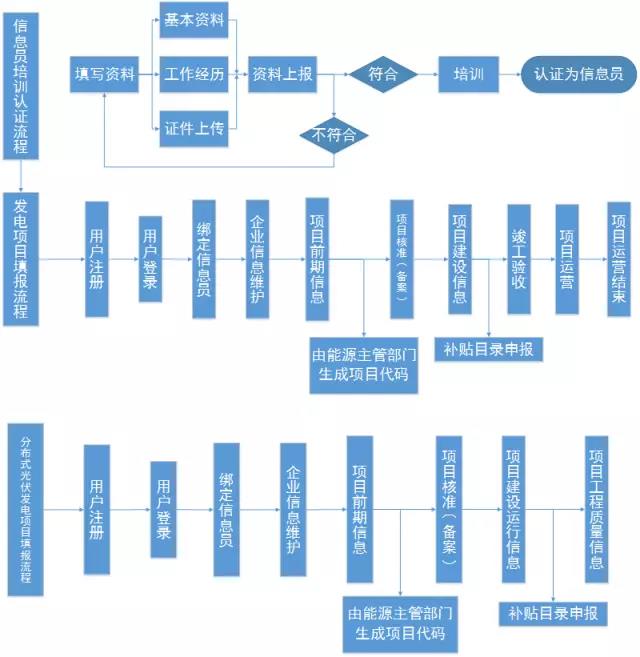

1、流程圖
2、信息員培訓報名
3、可再生能源項目信息填報要求
1)企業信息員首先要提交企業用戶注冊信息,待平臺管理員審核其注冊信息后,企業信息員才能登錄平臺進行信息上報工作。
2)信息員在企業賬號和信息員綁定后,首先補充完整企業信息,再填報項目信息。
3)填報時間要求:
①項目前期信息:新增發電項目、企業分布式項目、公共獨立系統通過平臺填報項目前期信息,地方能源主管部門在項目核準(備案)當天通過平臺生成項目代碼;已通過平臺填報過核準(備案)信息的項目,需要補報項目前期,系統自動生成項目代碼。
②項目核準(備案)信息:項目核準(備案)后10個工作日內填報;
③月度建設信息:項目主體工程(四通一平)開工后的每月前10個工作日內,填報上月建設信息;(注:風力發電項目和光伏電站項目需要納入年度開發(實施)方案、并完成備案,方可填報后續建設運營信息。)
④項目并網申請受理信息:發電企業提出并網申請的2個工作日內填報并網申請信息,并在并網驗收后10個工作日內填報并網驗收信息;
⑤項目全部設備投產信息:項目全部發電設備投產后10個工作日內,項目單位通過信息平臺填報投運信息;
⑥竣工驗收信息:項目單位在項目通過竣工驗收后10個工作日內,填報竣工驗收信息;
⑦項目運行信息:每月月底前(獲知上月的結算電量值后)通過平臺填報上月項目運行信息。
4)個人分布式光伏發電項目由省級電網企業在每月10個工作日內匯總投產信息后打包報送至信息平臺。
4、可再生能源電價附加補助信息上報
可再生能源項目企業待可再生能源發電項目并網發電后(填報完成并網受理情況表),方可申報電價附加補助目錄。風電和光伏電站項目需先納入年度開發方案方可申報補助目錄。
?

相關新聞
- ? 工信部新版光伏制造規范征求意見:從及格線拔高到滿分線 中小企業挑戰巨大
- ? 四月光伏政策匯總
- ? 那些號稱能抗暴風的電站,為什么風一吹就毀了呢?
- ? 高溫天氣=高發電量?
- ? 號外:漁光互補在這種性質的水面上不能建
- ? 太陽能電池出口增長47.5% 2019年中國外貿競爭力不降反升
- ? 戶用光伏2元/W初裝補貼,分布式0.1元/kwh連補三年,浙江平湖出臺鼓勵政策
- ? IHS:2019年全球光伏裝機將達129GW 美國重回全球第二
- ? 中國的清潔能源發展對全球低碳事業不可或缺
- ? PERC電池產線投資低至3億/GW ,產能占比達65%
